CTPark Ostrava Hrušov

Kombinace staré a nové haly pod jedním energetickým řešením

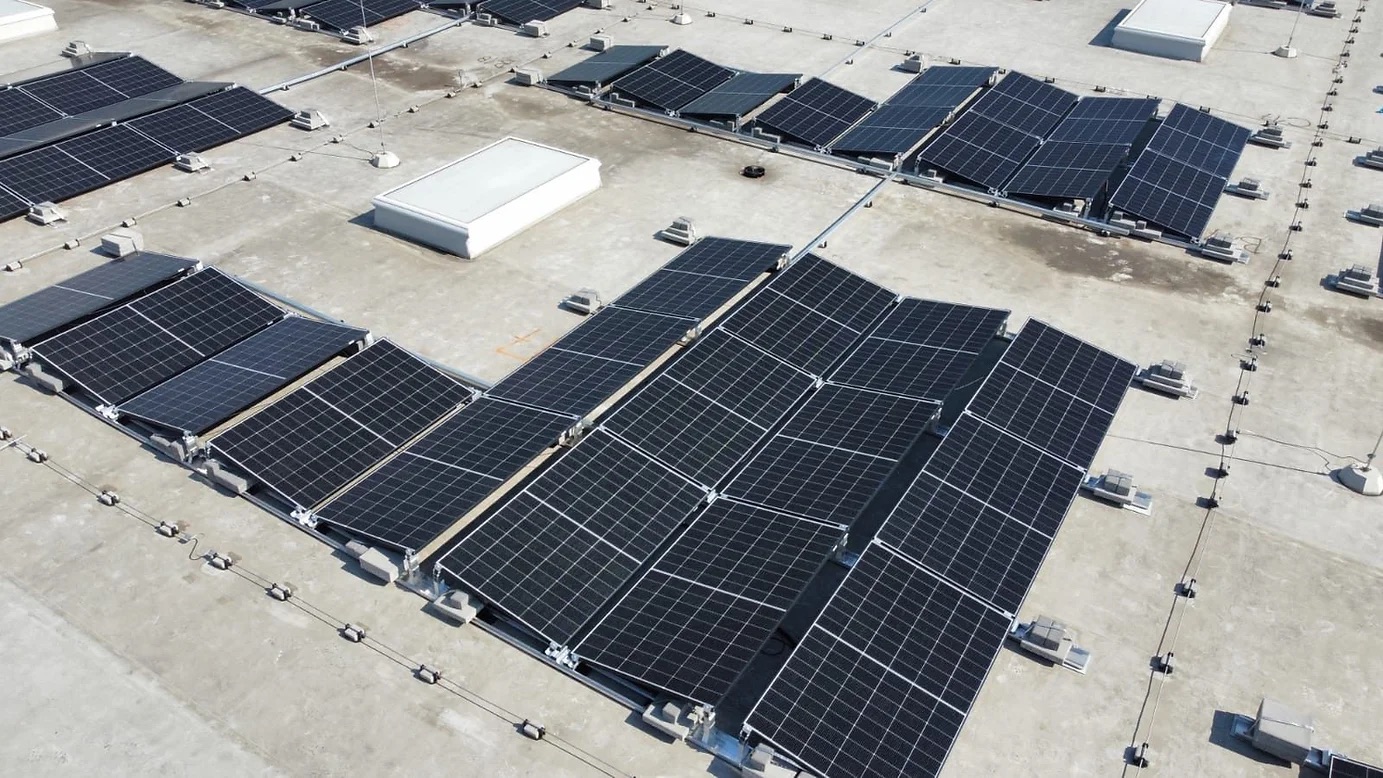

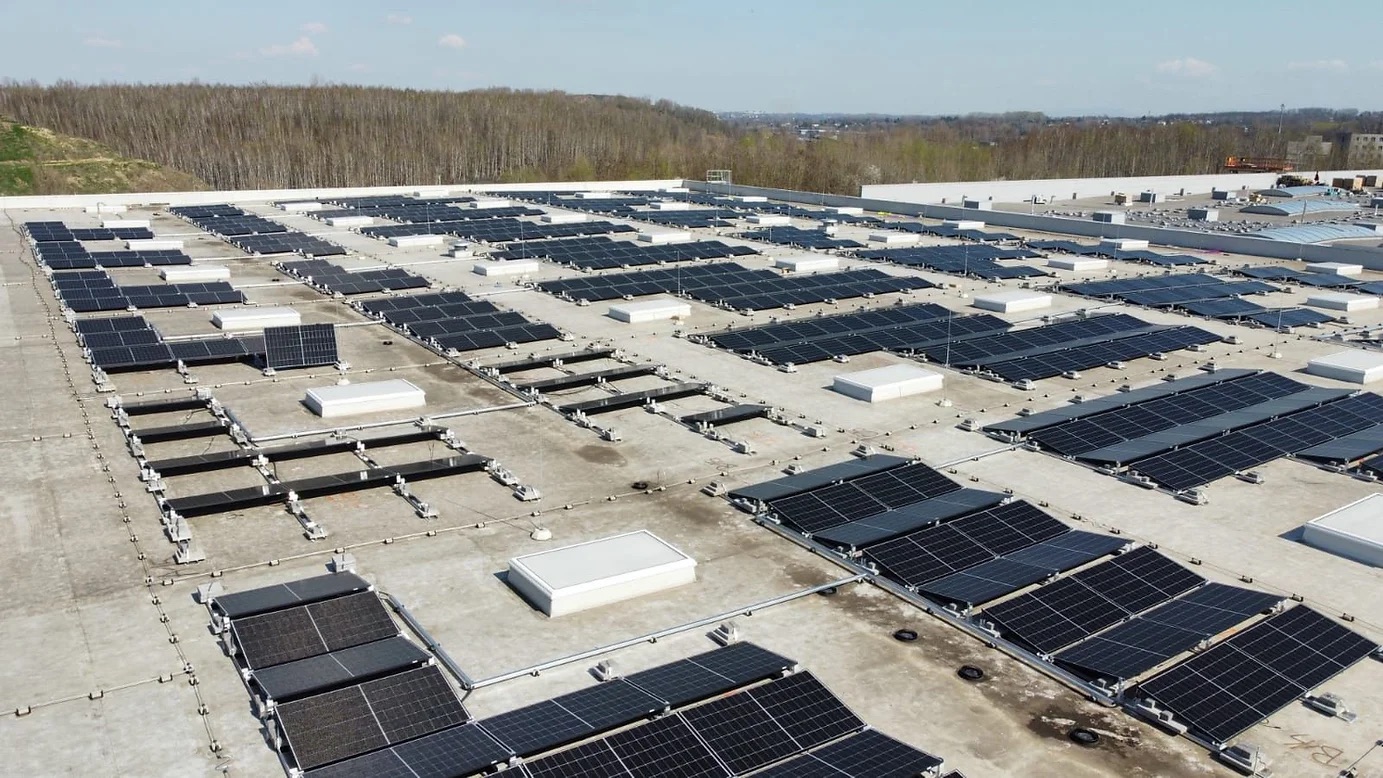

Na střeše haly OH1 bylo v průběhu jara 2025 instalováno 5200 ks FV panelů TWMNH-54HD o výkonu 500 Wp nebo 505 Wp a 19 technologických hnízd osazených střídači Sungrow SG125CX-P2 a rozvaděči RAC a RDC. FV panely jsou zapojeny do připojovacích rozvaděčů RDC prostřednictvím DC kabelů. Z rozvaděčů RAC vedou AC kabely v plném žlabu po střeše objektu OH1 a prochází přes nově vybudované prostupy ve střeše na kabelový žebřík, po kterém jsou AC kabely svedeny do rozvodny RFVE.
Součástí rozvodny FVE je i jistič NN strany trafa T1 (2500kVA).
Výrobna je koncipována jako vnořený zdroj v odběrním místě nájemce prostor haly. Nespotřebovaná energie v odběrném místě je vyvedena do areálu CTP Hrušov. V rámci realizace jsou provedeny přípravy na vytvoření LDS v areálu. Aktuálně bude celý areál připojen do společného odběrného místa ČEZ, kde je instalována skříň dispečerského řízení komunikující prostřednictvím GSM s řídícími a diagnostickými obvody rozpadového místa výrobny. Řídící skříň v předávacím místě umožňuje omezení přetoků do distribuční sítě na úrovni rezervovaného výkonu. Celé řešení je přípravou jak na budoucí změnu rozvodů areálu na LDS, tak na případnou změnu využití FVE z vnořeného zdroje nájemce na zdroj LDS. V předávacím místě do LDS bude provedena příprava na instalaci řídící skříně s RTU.
Po odstávce, při níž dojde k úpravám ve VN rozvodně nájemce a ve spínací stanici ČEZd (výměna měřících traf, dovybavení VN vypínačů, připojení přípojnicového mostu), budeme moci výrobnu spustit, zprovoznit rozvaděče, parametrizovat střídače, odzkoušet funkčnost výrobny a následně podat žádost o UPOS.

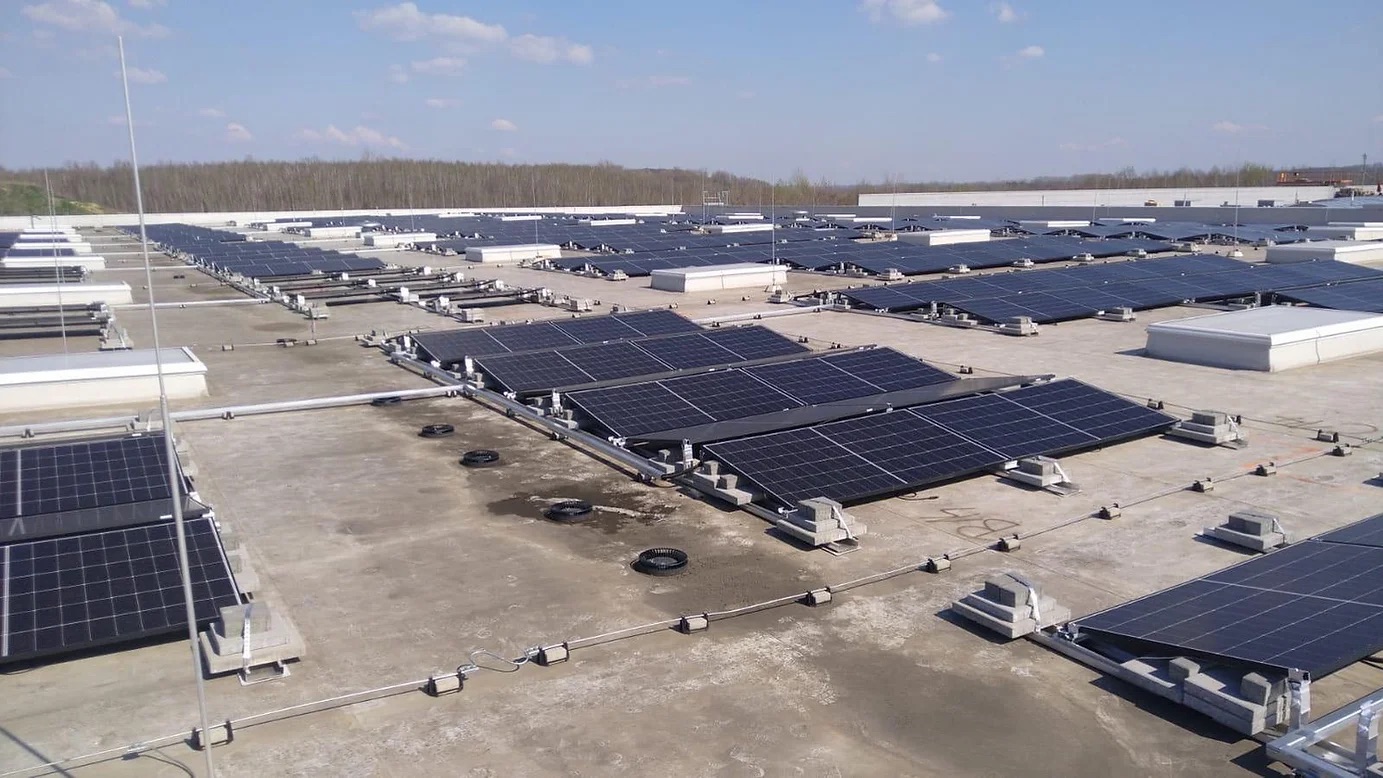

Na střeše starší haly SO 01 jsme provedli instalaci konstrukce s balastem, DC žlabů a kabeláže. Přibližně dvě třetiny střechy jsou již osazeny fotovoltaickými panely.

Na nové hale SO 02 je konstrukce s balastem a DC žlaby již kompletně připravena. Postupně zde probíhá pokládka DC kabeláže, která bude následně doplněna o fotovoltaické moduly.

Celý projekt je navržen tak, aby se obě části haly spojily do jednotného FVE systému s optimalizovaným výkonem a efektivním využitím střešní plochy.

Instalace probíhá s důrazem na minimální zásah do provozu objektu a s přípravou na bezproblémové připojení do distribuční sítě.
